Es gibt diesen einen Moment, den jeder Kalkulator kennt. Sie arbeiten seit drei Stunden an einem Plansatz, messen Leitungen oder zĂ€hlen GerĂ€te, und plötzlich stimmt etwas nicht. Die Baustrukturabschnitte widersprechen den ArchitekturplĂ€nen. Im Ausstattungsverzeichnis wird auf einen Spezifikationsabschnitt verwiesen, den es gar nicht gibt. Der Lageplan zeigt ein RĂŒckhaltebecken, aber in den Ingenieurbauzeichnungen gibt es dazu keine Gradiente.
Genau an diesem Punkt werden Projekte gerettet oder fangen an, Geld zu verbrennen.
Die Materialkostenberechnung im Baugewerbe ist der Prozess, bei dem ermittelt wird, was ein Projekt kosten wird, bevor es jemand baut. Es ist wohl die folgenreichste finanzielle Ăbung im Projektlebenszyklus, und sie findet statt, bevor ein Bagger den Boden berĂŒhrt, bevor ein Vertrag unterzeichnet wird und bevor auch nur ein einziges Teammitglied weiĂ, dass der Auftrag existiert.
Wenn Sie es richtig machen, hat das Projekt eine echte Chance. Wenn Sie es falsch machen, und sei es nur um ein paar Prozent, arbeitet die Mathematik vom ersten Tag an gegen Sie.
Dieser Leitfaden behandelt all das: Was eine Materialkostenberechnung ist, wie der Prozess funktioniert, was eine solide Kalkulation von einer gefĂ€hrlichen unterscheidet, wie die Technologie das Handwerk verĂ€ndert und wie Sie einen Arbeitsablauf bauen, der dem Druck der RealitĂ€t standhĂ€lt. Egal, ob Sie ein Kalkulator sind, der seinen Prozess optimieren möchte, ein Projektleiter, der verstehen muss, woher die Zahlen kommen, oder ein EigentĂŒmer, der zusehen muss, wie die Margen schrumpfen: Dies ist das Fundament.
Bei der Materialkostenberechnung im Baugewerbe wird die voraussichtliche Kostensumme fĂŒr ein Projekt im Baugewerbe auf Basis der Entwurfsdokumente, Spezifikationen, Baustellenbedingungen und aktuellen Marktfaktoren berechnet. Daraus ergibt sich die Zahl, hinter der ein Auftragnehmer bei der Abgabe eines Angebots oder bei Vertragsverhandlungen steht.
Diese Zahl ist keine SchĂ€tzung. Sie ist das Ergebnis eines strukturierten Prozesses, der mit PlĂ€nen beginnt und mit einer finanziellen Verpflichtung endet. Dazwischen muss jemand jede in den PlĂ€nen geforderte Menge messen, aktuelle Kosten fĂŒr Materialien und Arbeit anwenden, GerĂ€te berĂŒcksichtigen, Gemeinkosten und Gewinn einrechnen sowie genĂŒgend Puffer bauen, um unvorhergesehene Entwicklungen abzufangen. Das Ganze ohne so viel Aufschlag, dass das Angebot nicht mehr wettbewerbsfĂ€hig ist.
Die Personen, die diese Arbeit verrichten, sind Kalkulatoren. Sie nehmen eine der wichtigsten und am wenigsten verstandenen Rollen im Baugewerbe ein. Ein Kalkulator ist kein Buchhalter, der rĂŒckblickend prĂŒft, was ausgegeben wurde. Ein Kalkulator ist ein Prognostiker, der auf Basis der Entwurfsabsicht, des Fachwissens ĂŒber das Baugewerbe und eines hart erarbeiteten GefĂŒhls dafĂŒr, was Projekte im Endeffekt zu bauen kosten, vorausschauend ermittelt, welche Ausgaben anfallen werden.
Generalunternehmer, spezialisierte Nachunternehmer, Tiefbauunternehmen, Firmen fĂŒr Planen und Bauen, Vertreter von EigentĂŒmern und unabhĂ€ngige Kalkulationsberater. Jeder, der die Kosten fĂŒr Arbeiten ermittelt, bevor diese beginnen.
Warum ist das wichtig? SeitenrĂ€nder. Die durchschnittliche Nettogewinnmarge fĂŒr Generalunternehmer liegt laut mehreren Branchen-Benchmarks bei etwa 5 % bis 6 %. Spitzenreiter erreichen 10 % bis 12 %. Bei einem Projekt im Wert von 10 Mio. USD bedeutet das, dass dem Auftragnehmer nach Abzug aller Kosten etwa 500.000 USD bis 600.000 USD verbleiben. Ein einziger ĂŒbersehener Leistungspunkt, eine fehlerhafte Annahme bezĂŒglich der Arbeitskosten, und diese Marge ist dahin.
Diese werden stĂ€ndig miteinander verwechselt. Die Materialkostenberechnung im Baugewerbe ist das Fachgebiet: das Wissen, das Urteilsvermögen und der Prozess, durch die zuverlĂ€ssige Projektkosten ermittelt werden. BaugewerbeschĂ€tzungssoftware ist eines der Werkzeuge, die dieses Fachgebiet unterstĂŒtzen.
Software macht Kalkulatoren schneller und prĂ€ziser. Aber sie ersetzt nicht das Denken. Ein erfahrener Kalkulator mit einer Tabellenkalkulation ist einem AnfĂ€nger mit einer Plattform im Wert von 50.000 $ jedes Mal ĂŒberlegen.
Dieser Leitfaden konzentriert sich auf das Fachgebiet. FĂŒr einen tiefen Einblick in den Softwarebereich (Plattformtypen, Funktionen und Auswahlkriterien) lesen Sie Baugewerbe-SchĂ€tzungssoftware: Der vollstĂ€ndige Leitfaden.
Jeder Kalkulator entwickelt seinen eigenen Rhythmus, doch der zugrunde liegende Prozess ist ĂŒber Firmen, Gewerke und Projekttypen hinweg bemerkenswert konsistent. Was sich Ă€ndert, ist der Schwerpunkt, die Werkzeuge und der Grad der Automatisierung im Vergleich zum manuellen Aufwand.
Bevor er etwas misst, liest der Kalkulator. Drawings, Spezifikationen, geotechnische Berichte, NachtrĂ€ge, allgemeine GeschĂ€ftsbedingungen, EigentĂŒmeranforderungen. Das Komplettpaket.
Das ist kein ĂŒberfliegendes Lesen. Es ist eine bewusste BemĂŒhung zu verstehen, worum es bei dem Projekt geht, was enthalten ist, was ausgeschlossen ist und wo das Risiko liegt. Erfahrene Kalkulatoren lesen ebenso sehr nach dem, was nicht vorhanden ist, wie nach dem, was vorhanden ist: fehlende strukturelle Details, AusstattungsplĂ€ne, die im Widerspruch zum reflektierten Deckenplan stehen, oder Abschnitte der Spezifikationen, die auf unbekannte Standards verweisen. Die PrĂŒfungsphase baut das mentale Modell des Projekts auf, und die QualitĂ€t dieses Modells bestimmt alles, was darauf folgt.
Die Mengenermittlung bildet das Fundament. Es ist der Prozess, bei dem jede in den PlÀnen dargestellte und zu bauende Menge vermessen und dokumentiert wird: WandflÀchen, BodenbelÀge, Betonvolumina, GerÀteanzahlen, LeitungslÀngen.
Mengenermittlungen beantworten eine Frage: Was erfordert dieses Projekt in messbaren Begriffen? Noch keine Kosten. Es ist schlicht die geometrische Wahrheit dessen, was die PlÀne erfordern.
Dieser Schritt ist so wichtig, dass wir einen vollstĂ€ndigen Leitfaden dazu erstellt haben. Eine vollstĂ€ndige AufschlĂŒsselung von Mengenermittlungen, Materialermittlungen, digitalen ArbeitsablĂ€ufen und dem Revisionenmanagement finden Sie unter Die Mengenermittlung im Baugewerbe: Der vollstĂ€ndige Leitfaden zur Mengenermittlung im Jahr 2026.
Die Kurzversion: Ist die Mengenermittlung falsch, ist es auch die Kalkulation. Keine noch so umfangreichen Preiskalkulationen im Nachhinein können fehlerhafte Mengen ausgleichen. Einen genaueren Einblick, warum dies wichtiger ist, als die meisten Teams denken, finden Sie unter Ihre Mengenermittlung ist falsch. Warum das wichtiger ist, als Sie denken.
Sobald die Mengen feststehen, kommt die Preisermittlung ins Spiel. Materialkosten stammen aus Lieferantenangeboten, internen Kostendatenbanken oder veröffentlichten Quellen wie RSMeans. Arbeitskosten werden berechnet, indem die geschÀtzten Stunden pro Arbeitseinheit mit dem geltenden Lohnsatz multipliziert werden (der je nach Gewerk, Region und Gewerkschaftsstatus variiert). GerÀtekosten decken alles ab, von Kranmieten bis hin zu kleinen Werkzeugen.
Die besten Kalkulationsteams pflegen ihre eigenen Kostendatenbanken, die mit tatsĂ€chlichen Kosten aus abgeschlossenen Projekten gefĂŒllt sind. Eine ĂŒber Jahre aufgebaute und stĂ€ndig aktualisierte Datenbank ist eines der wertvollsten GĂŒter eines Auftragnehmers. Es verwandelt institutionelles Wissen in Daten.
Eine Baugruppe entspricht bei der Kalkulation einer Vorlage. Eine Betonplattenbaugruppe kann Beton, Bewehrung, Dampfsperre, Schalung, Lohnkosten fĂŒr die Endbearbeitung und Nachbehandlungsmittel umfassen â alles ausgelöst durch eine einzige FlĂ€chenmessung. Einen praktischen Einblick in die Funktionsweise von Baugruppen in einem Werkzeug zur Mengenermittlung erhalten Sie unter So werden Kalkulationen fĂŒr Baugruppen in Bluebeam Revu gebaut.
Verschwendungsfaktoren passen Nettomengen an die BeschaffungsrealitĂ€t an. Eine in der Zeichnung mit 185 Kubikyards bemessene Bodenplatte erfordert möglicherweise die Bestellung von 195 Kubikyards, da Pumpen grundiert werden mĂŒssen, Schalungen nicht perfekt waagerecht stehen und Restmaterial im Lkw verbleibt.
Hier zeigt sich die Erfahrung bei der Kalkulation. Ein erfahrener Kalkulator weiĂ, dass 5 % Verschnitt bei Trockenbauarbeiten in einem Hotel mit 200 identischen Zimmern knapp bemessen, aber vertretbar ist. Dieselbe Quote von 5 % bei einem Museum mit geschwungenen WĂ€nden und maĂgefertigten RĂŒcksprĂŒngen ist ein vorprogrammiertes Problem. Diese EinschĂ€tzung beruht auf jahrelangen Vergleichen zwischen den Werten aus der Kalkulation und dem tatsĂ€chlichen Materialverbrauch auf der Baustelle.
FĂŒr Gewerke, die nicht in Eigenleistung erbracht werden, holt der Kalkulator Angebote von Nachunternehmern ein und wertet diese aus. Bid Leveling ( Angebotsbereinigung ) bedeutet, Angebote von Nachunternehmern nebeneinander zu vergleichen, um LeistungslĂŒcken, Ăberschneidungen, AusschlĂŒsse und AusreiĂer zu identifizieren.
Wenn drei Elektroinstallation-Nachunternehmer fĂŒr denselben Auftrag ein Angebot abgeben und eines davon 30 % unter den anderen beiden liegt, ist das kein SchnĂ€ppchen. Das ist ein Problem mit dem Leistungsumfang. Beim niedrigen Wert fehlt meist etwas, und die Aufgabe des Kalkulators besteht darin, herauszufinden, was das ist, bevor es zu einem Problem auf der Baustelle wird.
Direktkosten (Material, ArbeitskrĂ€fte, AusrĂŒstung, Nachunternehmer) sind die sichtbare Ebene. Indirekte Kosten sind die unsichtbare Ebene und oft der Bereich, in dem Gewinne erzielt oder verloren werden.
Allgemeine Baustelleneinrichtung und -kosten umfassen Bauleitung, temporĂ€re Einrichtungen, Reinigung und Sicherheit. Hinzu kommen Versicherungen, BĂŒrgschaften, Steuern, Gemeinkostenzuweisungen und der Gewinn. Nichts davon taucht in einer Zeichnung auf, aber sie sind genauso real wie Stahl und Beton. Ein Projekt, das bei den Direktkosten perfekt kalkuliert, bei den allgemeinen Baustelleneinrichtungs- und -kosten jedoch unterschĂ€tzt wurde, macht dennoch Verlust.
Bevor das Angebot herausgeht, unterziehen die besten Kalkulatoren die Zahlen einem Belastungstest. Sie vergleichen die Kosten pro QuadratfuĂ mit Ă€hnlichen abgeschlossenen Projekten. Sie ĂŒberprĂŒfen die EinheitssĂ€tze anhand historischer Daten. Sie betrachten die Gesamtsumme und prĂŒfen, ob die Zahl in Anbetracht von Projekttyp, Standort und Marktbedingungen plausibel ist.
Dieser Benchmarking-Schritt fÀngt Fehler auf, die auf der Ebene der Informationselemente unsichtbar sind, auf Makroebene jedoch ins Auge springen.
Aus der Kalkulation wird ein Angebot. Das Angebot umfasst den Preis, AusschlĂŒsse, Qualifikationen, Annahmen zum Zeitplan sowie eventuelle Alternativangebote. Dieses Dokument stellt die finanzielle Verpflichtung des Unternehmens dar. Alles, was zuvor geschah, diente dazu, diese Zahl korrekt zu ermitteln.
Die Branche betrachtet Genauigkeit als Best Practice. Das stimmt nicht. Es ist eine Frage des Ăberlebens.
Die durchschnittlichen Nettogewinnmargen fĂŒr Generalunternehmer liegen bei etwa 5 % bis 6 %. Jeder Dollar an Kalkulationsfehlern geht direkt davon ab. Eine Abweichung von 3 % bei einem Projekt im Wert von 20 Millionen US-Dollar entspricht 600.000 US-Dollar, was möglicherweise den gesamten Nettogewinn des Auftrags ĂŒbersteigt.
Laut dem 2025 Financial Benchmarker der CFMA betrug das Nettoergebnis vor Steuern branchenweit im Durchschnitt 6,7 % des Umsatzes (gegenĂŒber 6,3 % im Vorjahr), wobei branchenfĂŒhrende Unternehmen etwa 12 % erreichten. Die Kluft zwischen Durchschnitt und Spitzenleistung ist gröĂtenteils eine Frage der Kalkulationsdisziplin.
Sie gewinnen einen Auftrag, aber aus dem falschen Grund. Sie haben gewonnen, weil der Leistungsumfang ĂŒbersehen, eine Menge unterschĂ€tzt oder eine Baustellenbedingung nicht berĂŒcksichtigt wurde. Das Angebot fiel nicht deshalb niedrig aus, weil das Team effizienter arbeitet, sondern weil die Kalkulation unvollstĂ€ndig war.
Die Erholung von dieser Position bedeutet ĂnderungsauftrĂ€ge (welche die EigentĂŒmerbeziehung beschĂ€digen), Value Ingenieurwesen unter Druck (welches die QualitĂ€t beeintrĂ€chtigt) oder das Tragen der Kosten. All diese Ergebnisse lassen sich auf die Kalkulation zurĂŒckfĂŒhren.
Das AufblĂ€hen von Mengen als Puffer zur Kompensation von Unsicherheiten vermittelt ein GefĂŒhl von Sicherheit. Das ist es jedoch nicht. Es macht Angebote weniger wettbewerbsfĂ€hig. Mit der Zeit verlieren Unternehmen, die konsequent Puffer einbauen, AuftrĂ€ge an prĂ€zisere Mitbewerber.
PrÀzise Mengenermittlungen ermöglichen es Kalkulatoren, zu bieten, ohne sich hinter Eventualpositionen zu verbergen. Die Kalkulation sollte das Projekt widerspiegeln und nicht die Unsicherheit des Kalkulators.
Nicht jede Kalkulation erfordert denselben Detaillierungsgrad. Der richtige Typ hÀngt davon ab, an welcher Stelle im Planungslebenszyklus sich das Projekt befindet und welcher Entscheidung die Kalkulation Support leisten soll.
Die vom AACE International empfohlene Praxis 56R-08 (kostenlos fĂŒr AACE-Mitglieder, fĂŒr Nicht-Mitglieder kĂ€uflich zu erwerben) bietet das Standardklassifizierungssystem fĂŒr das Hoch- und allgemeine Baugewerbe. Es ordnet fĂŒnf Kalkulationsklassen dem Reifegrad der Projektdefinition zu, von Klasse 5 (am wenigsten definiert) bis Klasse 1 (am stĂ€rksten definiert). Das Kernprinzip ist einfach: Je besser der Umfang definiert ist, desto genauer wird das Ergebnis.
Am unteren Ende wird mit nahezu keinen Planungsdaten eine grobe SchĂ€tzung (Class 5 Order-of-Magnitude Estimate) erstellt. Es handelt sich um ein PrĂŒfwerkzeug fĂŒr die Machbarkeit, nicht um ein Budget. Die Genauigkeit kann im ungĂŒnstigsten Fall um -30 % und im gĂŒnstigsten Fall um +50 % schwanken, und bei komplexen oder unzureichend definierten Projekten kann die Abweichung sogar noch gröĂer sein. Am anderen Ende wird auf Basis vollstĂ€ndiger Unterlagen des Baugewerbes eine detaillierte Kalkulation (Class 1 Definitive Estimate) erstellt, deren Genauigkeit typischerweise zwischen -5 % und +10 % liegt. Das ist die AngebotsschĂ€tzung, auf der der Name des Auftragnehmers steht.
Die Klassifizierung ist von Bedeutung, da unterschiedliche Erwartungen bezĂŒglich des SchĂ€tzungstyps eine hĂ€ufige Ursache fĂŒr Projektkonflikte sind. Wenn ein EigentĂŒmer eine konzeptionelle Class-4-Zahl wie ein Class-1-Angebot behandelt, steuert das Projekt auf eine unerwĂŒnschte Budgetdiskussion zu. AACE betont, dass Genauigkeitsbereiche keine voreingestellten Werte sind, die Sie automatisch anwenden können. Sie mĂŒssen durch projektspezifische Risikoanalysen ermittelt werden, wobei der Reifegrad des Leistungsumfangs, die Erfahrung des Kalkulators, die DatenqualitĂ€t und die KomplexitĂ€t der Baustelle zu berĂŒcksichtigen sind.
Drei Faktoren revolutionieren derzeit die Materialkostenberechnung im Baugewerbe.
Laut Associated Builders and Contractors muss das Baugewerbe im Jahr 2026 voraussichtlich rund 349.000 neue ArbeitskrĂ€fte (Netto) gewinnen. Diese Zahl steigt im Jahr 2027 auf 456.000. Mehr als die HĂ€lfte der Nachfrage im Jahr 2026 ist auf Renteneintritte zurĂŒckzufĂŒhren, nicht auf das Wachstum neuer Projekte. Etwa jeder fĂŒnfte Baugewerbe-Arbeiter ist ĂŒber 55 Jahre alt, und der
AGC/NCCER-ArbeitskrĂ€ftebericht 2025 (AGC/NCCER 2025 Workforce Survey) ergab, dass 92 % der Unternehmen mit offenen handwerklichen Stellen angaben, Schwierigkeiten bei deren Besetzung zu haben. FĂŒr Kalkulatoren bedeutet dies, dass Annahmen zur ArbeitsproduktivitĂ€t auf Basis historischer Normen möglicherweise nicht mehr zutreffen. Die Teams sind kleiner, erfahrene ArbeitskrĂ€fte sind schwerer zu finden und Ăberstunden sind an der Tagesordnung. Die Durchsetzung von Einwanderungsbestimmungen verschĂ€rft das Problem noch: Der Baugewerbe-Konjunktur- und Arbeitsmarktbericht 2026 der AGC (AGC’s 2026 Construction Hiring and Business Outlook) ergab, dass etwa ein Drittel der Unternehmen direkt oder indirekt von behördlichen MaĂnahmen betroffen ist, wodurch sich das ArbeitskrĂ€fteangebot in ohnehin bereits unterbesetzten Regionen weiter verknappt. All dies wirkt sich auf die Arbeitsstunden pro Arbeitseinheit aus.
Die Zölle auf Stahl und Aluminium sind drastisch gestiegen. Section 232 -Zölle erreichten im MĂ€rz 2025 25 %, wurden im Juni 2025 auf 50 % verdoppelt und gelten seit April 2026 in einer gestaffelten Struktur: 50 % auf Artikel, die vollstĂ€ndig oder ĂŒberwiegend aus Stahl, Aluminium oder Kupfer bestehen; 25 % auf Folgeprodukte, die im Wesentlichen aus diesen Metallen zusammengesetzt sind; sowie niedrigere SĂ€tze fĂŒr bestimmte RasterausrĂŒstungen und im Inland erschmolzene Materialien. Branchenpreisdaten von Quellen wie Gordian zufolge sind die Kosten fĂŒr Beton im Jahresvergleich um etwa 7 % bis 9 % gestiegen. Die Erzeugerpreisindizes fĂŒr Elektroinstallationen verzeichnen seit 2003 erhebliche Steigerungen, die seit 2021 aufgrund der Nachfrage im Raster und von TransformatorenengpĂ€ssen rasant beschleunigt wurden.
FĂŒr Kalkulatoren bei FestpreigeschĂ€ften geht jede Erhöhung der Materialpreise zwischen dem Tag der Gebotsabgabe und dem Installationstag direkt von der Marge ab. Die Unternehmen, die sich absichern, nutzen die aktuellsten Preisdaten und aktualisieren die Kostendatenbanken regelmĂ€Ăig.
Cloud-Plattformen zur Materialkostenberechnung machen inzwischen den gröĂten Anteil am Marktumsatz aus. Mordor Intelligence schĂ€tzt den weltweiten Markt fĂŒr BaugewerbeschĂ€tzungssoftware im Jahr 2026 auf rund 3,07 Milliarden $, mit einem durchschnittlichen jĂ€hrlichen Wachstum von etwa 12,7 %, wobei die Bereitstellung ĂŒber die Cloud gegenĂŒber Desktop-Installationen weiter Marktanteile gewinnt. KI-gestĂŒtzte Werkzeuge zur Mengenermittlung können ZĂ€hlaufgaben von Stunden auf Minuten reduzieren.
Software erhÀlt reichlich Aufmerksamkeit. Die Person dahinter erhÀlt zu wenig.
Ein guter Kalkulator liest einen Satz PlĂ€ne und versteht, wie das GebĂ€ude zusammengefĂŒgt wird. Sie antizipieren Probleme, mit denen die Baustelle konfrontiert sein wird, bevor sie dort auftreten. Sie betrachten eine Zahl und wissen, ob sie stimmt â nicht durch Nachrechnen, sondern dank Urteilsvermögen, das ĂŒber Jahre hinweg bei Projekten aufgebaut wurde.
Zu wissen, dass eine Betonmischung pro Kubikyard einen bestimmten Betrag kostet, reicht nicht aus. Sie mĂŒssen wissen, dass der Standort nur eingeschrĂ€nkt zugĂ€nglich ist, dass das nĂ€chstgelegene Betonwerk 45 Minuten entfernt ist, dass der Ingenieur eine kontinuierliche Betonage wĂŒnscht und dass all diese Faktoren die Kosten verĂ€ndern.
Die besten Kalkulatoren kalibrieren MaĂstĂ€be, organisieren Mengen nach System und Geschoss, ĂŒberprĂŒfen den Umfang anhand von Spezifikationen (nicht nur von PlĂ€nen) und machen ihre Arbeit ĂŒberprĂŒfbar. Nicht, weil sie ihren eigenen Zahlen misstrauen, sondern weil ein unvoreingenommener Blick das erkennt, was Vertrautheit ĂŒbersieht. Mehr zum Aufbau dieser Disziplin finden Sie im Der vollstĂ€ndige Leitfaden zur Baugewerbe-Mengenermittlungen.
Materialpreise verĂ€ndern sich. ArbeitsmĂ€rkte verengen sich. Lieferketten reiĂen ab. Ein guter Kalkulator verfolgt all das ĂŒber Telefonanrufe, geschĂ€ftliche Beziehungen und Aufmerksamkeit â nicht nur ĂŒber eine Datenbank.
Die Eigenschaft, die am schwersten zu vermitteln ist. Ein erfahrener Kalkulator erkennt Unstimmigkeiten: Der Architekt hat eine Vorhangfassade vorgesehen, aber die TragwerksplÀne zeigen tragende WÀnde, die TGA-PlÀne widersprechen den Deckenhöhen und der Lageplan weist ein Detail auf, das in den TiefbauplÀnen mit keinem Wort erwÀhnt wird. Jede einzelne dieser Beobachtungen, die wÀhrend der Kalkulationsphase gemacht wird, verhindert ein Problem, das auf der Baustelle echtes Geld gekostet hÀtte.
Auf PDFs basierende Werkzeuge fĂŒr Mengenermittlungen ersetzten MaĂstabslineale und Buntstifte. Bildschirumabmessungen dienen sowohl als visuelle Markierung als auch als strukturierte Datenaufzeichnung, sodass Sie sehen können, was gezĂ€hlt wurde, wie es gemessen wurde und wo es sich im Projektumfang befindet.

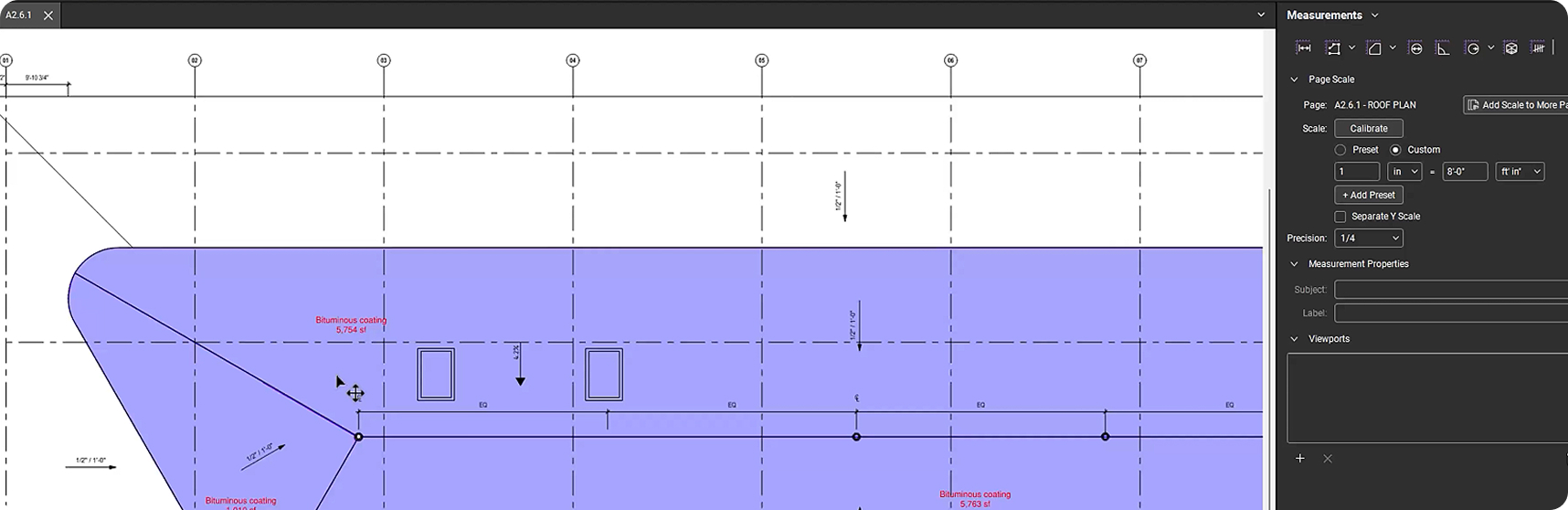

Die Werkzeuge zur Mengenermittlung von Bluebeam wurden genau auf diese Idee ausgerichtet. Jede Abmessung ist sowohl mit einer Planmarkierung als auch mit einer Mengenaufzeichnung verknĂŒpft, wodurch Mengenermittlungen von Haus aus prĂŒfbar sind. Funktionen wie Mengenlink verknĂŒpfen Abmessungen direkt mit Excel-ArbeitsblĂ€ttern, sodass Summen wĂ€hrend des Fortschreitens der Mengenermittlung in Echtzeit aktualisiert werden. Benutzerdefinierte Werkzeugsets ermöglichen es Teams, die Erfassung von Mengen ĂŒber mehrere Kalkulatoren hinweg zu vereinheitlichen, und VisualSearch automatisiert SymbolzĂ€hlungen, die frĂŒher Stunden gedauert haben. Einen detaillierteren Einblick in das Zusammenspiel dieser Werkzeuge in der Praxis bietet der Artikel darĂŒber, wie die Messwerkzeuge von Revu Support fĂŒr die Mengenermittlung bieten.
Die KI-gestĂŒtzte Symbolerkennung kann einen Plansatz durchsuchen und in Sekundenschnelle jedes Vorkommen einer Armatur, eines GerĂ€ts oder einer Komponente identifizieren. Aufgaben, die frĂŒher Stunden dauerten, sind jetzt in Minuten erledigt.
Der Wandel betrifft nicht nur die Geschwindigkeit. Es Ă€ndert die Rolle des Kalkulators von der manuellen Messung zur Validierung. Der Kalkulator legt fest, wonach gesucht werden soll, ĂŒberprĂŒft die Ergebnisse und bestĂ€tigt, was gezĂ€hlt wird. Bluebeam’s VisualSearch basiert auf diesem Modell.
Kalkulationen waren frĂŒher eine Einzelleistung. Cloud-Plattformen machten daraus eine Teamleistung. Mehrere Kalkulatoren arbeiten an verschiedenen Gewerken in einer gemeinsamen Umgebung, wobei Ănderungen in Echtzeit ĂŒbernommen werden. Kein ZusammenfĂŒhren von Tabellen von sechs Personen mehr â was unweigerlich zu Datenverlust und verfehlten Angeboten fĂŒhrt.
Wenn Kalkulationsdaten ohne manuelle Dateneingabe in die Buchhaltung, das Projektmanagement und die Systeme auf der Baustelle einflieĂen, sinkt die Fehlerquote und das Unternehmen baut eine Feedback-Schleife zwischen geschĂ€tzten und tatsĂ€chlich anfallenden Kosten. Ăber diese Schleife verbessert sich die Kalkulation im Laufe der Zeit.
Unternehmen, die niemals ihre Kostendatenbanken bauen, mĂŒssen bei jedem Angebot die Preise manuell eingeben. Die Software wird zu einer teuren Tabellenkalkulation.
Wenn die Plattform zu unflexibel ist, greifen erfahrene Kalkulatoren wieder zu Excel. Das kommt stĂ€ndig vor. Gute Software bietet Struktur, ohne die von erfahrenen Anwendern benötigte FlexibilitĂ€t einzuschrĂ€nken. Das ist der Grund, warum Kalkulatoren eine Plattform nach der EinfĂŒhrung weiterhin nutzen.
Eine Menge, die nur in einer Tabelle existiert, ist eine Menge, die niemand visuell ĂŒberprĂŒfen kann. Mengen, die im Plan mit Markierungen verknĂŒpft sind, können visuell ĂŒberprĂŒft werden. So lassen sich ĂŒbersehene RĂ€ume, Duplikate und falsche Annahmen erkennen. Als Solid Earth Civil Constructors von der papierbasierten zur digitalen Materialkostenberechnung in Bluebeam wechselten, deckte ein Nebeneinander-Vergleich ihres ersten digitalen Angebots mit der Papierversion einen Fehler auf, der das Unternehmen mehr als 50.000 $ gekostet hĂ€tte.
Wenn das Baustellenteam die Plattform fĂŒr die Materialkostenberechnung nicht fĂŒr ĂnderungsauftrĂ€ge nutzen kann, entstehen Datensilos. Die im BĂŒro erstellte Kalkulation stimmt nicht mehr mit den VorgĂ€ngen vor Ort ĂŒberein. Die Unternehmen, die diese LĂŒcke schlieĂen, sind diejenigen, die aus ihren Kalkulationen lernen. Einen praktischen Einblick, wie Strukturen diesen Zusammenbruch verhindern, finden Sie unter Warum die meisten Mengenermittlungen bei PlanĂ€nderungen scheitern.
Eine ohne Baustellenbesichtigung, ohne Preise von Nachunternehmern und ohne ĂberprĂŒfung der aktuellen Marktbedingungen erstellte Kalkulation beruht auf Annahmen. Einige werden falsch sein.
Baugewerbemanagement-, Bauingenieurwesen- und ArchitekturstudiengĂ€nge vermitteln alle die Grundlagen der Kalkulationen. Die American Society of Professional Kalkulatoren (ASPE) bietet die Zertifizierung als Certified Professional Kalkulator an. AACE International bietet den Certified Cost Professional fĂŒr schwereres Baugewerbe und die EigentĂŒmerseite an.
Die meisten Kalkulatoren werden Ihnen sagen, dass die eigentliche Ausbildung bei der Arbeit erfolgt ist: die Zusammenarbeit mit erfahrenen Kalkulatoren, der Abgleich abgeschlossener Projekte mit den ursprĂŒnglichen Kalkulationen und das DurchfĂŒhren von genĂŒgend Mengenermittlungen, sodass der Prozess in Fleisch und Blut ĂŒbergeht.
RSMeans liefert Referenzpreisdaten. Bluebeam University bietet Kurse zu digitalen ArbeitsablĂ€ufen in der Mengenermittlung an. Branchenspezifische Organisationen (NECA fĂŒr die Elektroinstallation, MCAA fĂŒr die Maschinentechnik) veröffentlichen Kalkulationen. FĂŒr praktische Tipps zum Einsatz digitaler Werkzeuge fĂŒr Mengenermittlung ist diese Ăbersicht ĂŒber Mengenermittlungs-ArbeitsablĂ€ufe in Bluebeam Revu ein guter Ausgangspunkt.
Wenn Sie neu sind, beginnen Sie mit Mengenermittlungen. Lernen Sie, PlĂ€ne zu lesen, prĂ€zise zu messen und Mengen zu organisieren, damit jemand anderes sie ĂŒberprĂŒfen kann. FĂ€higkeiten im Bereich Preisgestaltung und Gebotsabgabe bauen auf diesem Fundament auf.
Geschwindigkeit und die QualitĂ€t von kundenorientierten Angeboten sind am wichtigsten. Projekte sind kleiner, aber die Revisionszyklen verlaufen schnell, und Hausbesitzer erwarten zĂŒgig ausgefeilte Angebote.
Detaillierte ArbeitsstrukturplÀne, die Einhaltung des CSI MasterFormats und die KapazitÀt zur Verwaltung hoher Volumen an Subunternehmerangeboten. Die Zusammenarbeit mehrerer Nutzer und der Angebotsvergleich sind Anforderungen. Die Kalkulation wird oft zum anfÀnglichen Auftragsbudget.
EinheitspreisvertrĂ€ge dominieren. Enorme Mengen, ProduktivitĂ€tsraten fĂŒr Schwermaschinen und Mobilisierungskosten, die den Zuschlag entscheiden können.
Elektroinstallations-Subunternehmer kalkulieren basierend auf den NECA-Arbeitseinheiten. Maschinentechnik-Subunternehmer nutzen das MCAA WebLEM. Betonbauunternehmen arbeiten mit gewerkspezifischen Baugruppen, die auf ihre Materialien und Installationsmethoden abgestimmt sind. Viele spezialisierte Unternehmen setzen auf einen Ansatz mit zwei Systemen: ein Tool zur Mengenermittlung wie Bluebeam fĂŒr die Mengenerfassung und eine gewerkspezifische Kostenplattform fĂŒr die Preisermittlung. Cummings Elektroinstallation hat bei seinem Kalkulationsarbeitsablauf diesen Ansatz gewĂ€hlt und arbeitet nun vollstĂ€ndig digital, wodurch Papier komplett ĂŒberflĂŒssig wurde und die Prozesse im gesamten Unternehmen standardisiert wurden.
Wenn das Projekt vergeben wird, sollte die Kalkulation das anfĂ€ngliche Projektbudget bilden. Wenn diese Ăbergabe eine manuelle Nacheingabe erfordert, schleichen sich Fehler ein und Daten gehen verloren.
Das Wichtigste, was die meisten Unternehmen versĂ€umen. Durch den zeilenweisen Vergleich der tatsĂ€chlichen Kosten mit der ursprĂŒnglichen Kalkulation lernen Kalkulatoren, wo Annahmen regelmĂ€Ăig danebenliegen.
Die Unternehmen, die eine Feedbackschleife zwischen Kalkulation und Baustelle bauen, werden mit der Zeit immer prĂ€ziser. Alle anderen raten weiterhin im selben MaĂe.
KI ist da und nĂŒtzlich. Aktuelle Anwendungen konzentrieren sich auf die zeitaufwĂ€ndigsten Teile des Prozesses: das Lesen von PlĂ€nen und das ZĂ€hlen von Dingen.
Die KI-gestĂŒtzte Symbolerkennung scannt PlansĂ€tze und identifiziert jeden Feuermelder, jede Leuchte und jede SanitĂ€rinstallation in Sekundenschnelle. In spezialisierten Gewerken haben KI-gestĂŒtzte Werkzeuge die Zeit fĂŒr die Mengenermittlung drastisch verkĂŒrzt und dabei die manuelle Genauigkeit beibehalten oder ĂŒbertroffen. Der Markt bewegt sich schnell: Procore hat im Januar 2026 das KI-Datenintegrationsunternehmen Datagrid ĂŒbernommen, Autodesk hat signifikante Geschwindigkeitssteigerungen bei der Mengenermittlung durch seine Plattform Forma Takeoff gemeldet, und speziell entwickelte Werkzeuge wie Togal.AI und Kreo gewinnen bei Generalunternehmern und Nachunternehmern an Zugkraft. Branchenumfragen zeigen, dass sich die EinfĂŒhrung von KI-Arbeitsablauf bei der Kalkulation seit 2023 in etwa verdoppelt hat.
KI kann jedoch einen schwierigen Bastellenzugang, einen Architekten, dessen PlĂ€ne routinemĂ€Ăig strukturelle Details auslassen, oder lokale Marktbedingungen, die Standardarbeitskosten unrealistisch machen, nicht berĂŒcksichtigen. Diese EinschĂ€tzung, die auf jahrelanger Projekterfahrung beruht, macht aus einer Materialliste ein erfolgreiches Angebot.
Der Konsens unter erfahrenen Kalkulatoren: KI ist ein leistungsstarker Assistent, keine AutoritÀt. Der Kalkulator fÀhrt. Die Werkzeuge machen sie schneller.
Der Prozess der Berechnung der voraussichtlichen Gesamtkosten eines Projekts vor Baugewerbe beginnt. Sie umfasst Mengenermittlungen, Material- und Lohnpreiskalkulationen, GerÀtekosten, die Koordinierung von Nachunternehmern, indirekte Kosten sowie Gemeinkosten und Gewinn.
Die meisten Auftragnehmer arbeiten mit Nettogewinnmargen von 5 % bis 6 %. Ein ĂŒbersehenes System, eine fehlerhafte Annahme oder ein unvollstĂ€ndiger Leistungsumfang können den gesamten Gewinn eines Auftrags zunichtemachen.
Eine Mengenermittlung misst und dokumentiert Mengen aus BauplĂ€nen (LĂ€ngen, FlĂ€chen, Volumina, Anzahl), bevor die Preisgestaltung erfolgt. Siehe Mengenermittlung im Baugewerbe: Der vollstĂ€ndige Leitfaden fĂŒr eine vollstĂ€ndige Behandlung.
Die Phase, in der gemessene Mengen auf Finanzdaten treffen: Materialpreise, LohnsÀtze, GerÀtekosten, Angebote von Nachunternehmern und indirekte Kosten.
Grobe GröĂenordnung. Eine in der FrĂŒhphase erstellte Kalkulation mit minimaler Projektdefinition, typischerweise in der Konzept- oder Machbarkeitsphase. Die Klassifizierung 56R-08 von AACE zeigt typische Genauigkeitsbereiche von -20 % bis -30 % nach unten und +30 % bis +50 % nach oben fĂŒr Kalkulationen der Klasse 5, wobei schwache Projektsysteme den oberen Wert noch weiter treiben können. Die Behandlung einer ROM als Budget ist einer der kostspieligsten Fehler in der Projektplanung.
Beginnen Sie mit Ihrem Arbeitsablauf. Finden Sie heraus, ob bei Ihrem Prozess die Mengenermittlung oder die Kostendatenbank an erster Stelle steht. Passen Sie die Plattform an Ihren Projekttyp, Ihre TeamgröĂe und Ihre Integrationsanforderungen an. Siehe Baugewerbe-SchĂ€tzungssoftware: Der vollstĂ€ndige Leitfaden.
KI leistet in der Phase der Mengenerfassung wertvolle Dienste: beim Suchen nach Symbolen, Identifizieren von Mustern und Automatisieren von Anzahl. Der Kalkulator definiert, worauf zu achten ist, und validiert die Ergebnisse. Bluebeam’s VisualSearch basiert auf diesem Modell. Hier erfahren Sie, wie Sie als Kalkulator mit Bluebeam starten.
Bei einfachen Projekten ja. Bei allem, was mehrere Gewerke, hĂ€ufige Revisionen oder teamĂŒbergreifende Kalkulationen erfordert, fehlt es Excel an der Datenbankstruktur fĂŒr die Standardisierung, der Versionskontrolle fĂŒr die Arbeit mit mehreren Nutzern und der Nachvollziehbarkeit fĂŒr die Analyse nach Projektabschluss.
Bauen Sie sich zunÀchst den Ruf eines Kalkulators auf. Sie benötigen fundierte Branchenerfahrung, eine zuverlÀssige Kostendatenbank, eine Berufshaftpflichtversicherung sowie ein Netzwerk von Auftragnehmern, die Ihren Zahlen vertrauen.
Jedes Verfahren hat unterschiedliche finanzielle Auswirkungen. Konventionelle Bauweise bedeutet hohen Arbeitsaufwand auf der Baustelle. Die Vorfertigung verlagert die Kosten hin zur Fertigung. Tilt-up, Stahlrahmen, Holzrahmen: Jedes Verfahren erfordert unterschiedliche Mengen, ProduktivitÀtsraten und GerÀteanforderungen.
Werkzeuge digitalisieren den Prozess des Messens von Mengen aus PlĂ€nen, des Anwendens von Kosten, des Verwaltens von Subunternehmerangeboten und des Generierens von Angeboten. Auf der Ebene der Mengenermittlung ermöglichen Werkzeuge wie Bluebeam Kalkulatoren, direkt in PDFs zu messen, wobei die Ergebnisse sowohl mit einer visuellen Markierung als auch mit einer Datenaufzeichnung verknĂŒpft sind. Auf der Preisauszeichnungsebene verwalten spezialisierte Kalkulationsplattformen Kostendatenbanken, Baugruppen und den Angebotsabgleich. FĂŒr einen vollstĂ€ndigen Vergleich der Werkzeug-Typen siehe Baugewerbe-SchĂ€tzungssoftware: Der vollstĂ€ndige Leitfaden.
Es hĂ€ngt von Ihrem Arbeitsablauf, dem Projekttyp und der TeamgröĂe ab. Ein Elektroinstallation-Subunternehmer mit fĂŒnf Mitarbeitern und ein gewerblicher Generalunternehmer mit 500 Mitarbeitern haben grundlegend unterschiedliche BedĂŒrfnisse. Die richtige Antwort beginnt damit, zu verstehen, ob Ihr Prozess auf Mengenermittlungen oder einer Kostendatenbank basiert und welche Integrationen Sie nachgeschaltet benötigen. Einen detaillierten Vergleich nach Anwendungsfall (Gewerbebau, Wohnungsbau, Nachunternehmer, Cloud-basiert, Beton und Mauerwerksbau) finden Sie unter Baugewerbe-SchĂ€tzungssoftware: Der vollstĂ€ndige Leitfaden.
Unter automatisierter Mengenermittlung versteht man den Einsatz von KI und Automatisierung zur BewĂ€ltigung sich wiederholender Teile des Kalkulationsprozesses, primĂ€r das ZĂ€hlen von Symbolen, die Mustererkennung und die Erfassung von Mengen aus PlĂ€nen. Das bedeutet nicht vollstĂ€ndig automatisierte Kalkulationen. Der Kalkulator definiert nach wie vor den Umfang, validiert die Ergebnisse und wendet sein Urteilsvermögen an. VisualSearch von Bluebeam ist ein Beispiel dafĂŒr: Es scannt PlĂ€ne nach visuellen Mustern und liefert Anzahlwerte, die vom Kalkulator ĂŒberprĂŒft und bestĂ€tigt werden.
GroĂe Sprachmodelle wie ChatGPT können bei Kalkulationen-nahen Aufgaben unterstĂŒtzen: beim Verfassen von Leistungsbeschreibungen, beim Schreiben von Angebotsqualifikationen und -ausschlĂŒssen, beim Zusammenfassen von Spezifikationen, beim Vergleichen von Materialoptionen und beim Generieren grober Kostenrahmen fĂŒr erste Machbarkeitsdiskussionen. Sie sind nicht zuverlĂ€ssig fĂŒr die Erstellung tatsĂ€chlicher Angebotssummen, da ihnen der Zugriff auf aktuelle Preisdaten, lokale LohnsĂ€tze und projektspezifische Bedingungen fehlt. Der echte Mehrwert liegt in der Verringerung des administrativen Aufwands rund um die Kalkulation und nicht im Ersetzen der Kalkulation selbst.
ASPE bietet das Certified Professional Kalkulator (CPE)-Programm sowie kapitelbasierte Schulungen an. AACE International bietet den Weg zum Certified Cost Professional (CCP) an. Die Bluebeam University bietet speziell Kurse zu digitalen ArbeitsablĂ€ufen bei der Mengenermittlung an. WirtschaftsverbĂ€nde wie NECA und MCAA veröffentlichen Ressourcen zur Kalkulation, die an ihren Standards ausgerichtet sind. Viele Community Colleges und UniversitĂ€ten bieten Kurse zur Materialkostenberechnung im Baugewerbe im Rahmen von StudiengĂ€ngen fĂŒr Management im Baugewerbe oder Bauingenieurwesen an.
Die Materialkostenberechnung im Baugewerbe wirkt von auĂen unkompliziert. Messen Sie Dinge. Versehen Sie sie mit Preisen.
Eine Ebene darunter geht es um Risikomanagement, angewandtes Urteilsvermögen und eine finanzielle Verpflichtung, ĂŒber die das Unternehmen wirtschaftlich stolpert oder stĂŒrzt. Die Werkzeuge werden immer besser. Digitale Mengenermittlungen haben DreikantmaĂstĂ€be abgelöst. Cloud-Plattformen haben zusammengefĂŒhrte Tabellenkalkulationen ersetzt. KI ersetzt das manuelle ZĂ€hlen. Jede Verbesserung macht den Arbeitsablauf schneller und genauer. Keines davon ersetzt den Kalkulator.
Die Person, die PlĂ€ne liest, versteht, wie GebĂ€ude zusammengefĂŒgt werden, und den Unterschied zwischen einer Zahl, die richtig aussieht, und einer Zahl, die tatsĂ€chlich richtig ist kennt â diese Person bleibt die wichtigste Variable.
Die Unternehmen, die in ihre Kalkulationskompetenz, Mitarbeiter, ArbeitsablĂ€ufe und Werkzeuge gemeinsam investieren, erhalten regelmĂ€Ăig den Zuschlag zu Margen, die sie auch liefern können. Die Unternehmen, die die Kalkulation als Nebensache betrachten, fragen sich weiterhin, warum Projekte das Budget ĂŒberschreiten.
